מה מקדם הדחייה בהיטל השבחה, וכמה שנים דחייה קובעים?

מאת מחלקת המחקר במקרקעין של מכריע · 27 בספטמבר 2026 · עודכן 5 באוקטובר 2026 · 14 דק' קריאה · היטל השבחה · מתודולוגיה

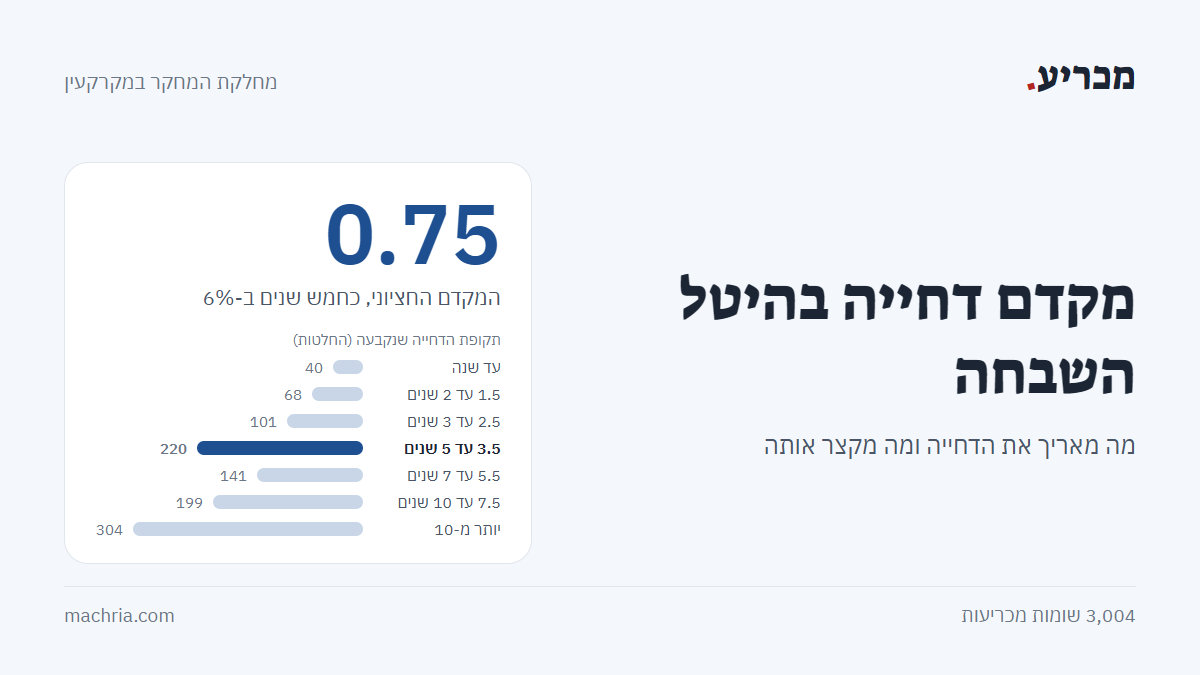

תמונת שער: מקדם דחייה בהיטל השבחה. המקדם החציוני 0.75, כחמש שנים בהיוון של 6%

כשתכנית מוסיפה זכויות שאי אפשר לממש מחר בבוקר, שומת ההיטל מהוונת אותן במקדם דחייה. המקדם הוא מספר שמקטין את שוויין לפי הזמן שיעבור עד המימוש, כלומר עד שאפשר יהיה לבנות או להשתמש בהן. הוא תלוי גם בשיעור ההיוון: הריבית השנתית שמתרגמת סכום עתידי לערכו היום.

שלושה מספרים קובעים את התוצאה: כמה שנים, באיזה שיעור, ועל מה מפעילים את המקדם. על השנים ועל השיעור יש מחלוקת כמעט בכל שומה. בהיטל על דירה בבניין ישן, ההפרש בין 6 שנים ל-19 שנים משנה את ההשבחה פי שניים ויותר. בדקנו מה השמאים המכריעים קבעו בפועל, ומה בנימוקים שלהם האריך או קיצר את הדחייה.

התשובה הקצרה. בשיעור ההיוון כמעט אין ויכוח: ברוב הגדול של ההחלטות השמאים המכריעים קבעו 6%. מספר השנים משתנה הרבה יותר, לפי מה שעוד צריך לקרות עד שאפשר לבנות. בהחלטות שקראנו, כשהאירוע המשביח הוא ההיתר עצמו או כשכל הבעלים כבר הגישו יחד בקשה להיתר, השמאי המכריע לא הוסיף דחייה.

  • שיעור ההיוון: 6% ב-337 מתוך 444 החלטות שבהן בדקנו את השיעור מול ההחלטה (76%), וב-82% מההחלטות מאז 2016.
  • המקדם החציוני: 0.75, כחמש שנים ב-6%. בחצי האמצעי של 2,079 החלטות (בלי הרבע הנמוך והרבע הגבוה) הוא נע בין 0.56 ל-0.84. כלומר, בין 3 ל-10 שנים.
  • מאריך: תלות בהסכמה של כל הבעלים. ברובעים בתל אביב המקדם החציוני 0.558, כעשר שנים.
  • מאריך: מבנה קיים שממשיך לשמש. הדחייה היא לתום החיים הכלכליים שלו, בחציון 15 שנים.
  • מאריך: תלות בשכנים או בתשתית ציבורית.
  • מקצר: תכנית מפורטת פשוטה, תנאים שאפשר למלא במקביל להיתר, והסכם חתום.
6%שיעור ההיוון ב-337 מתוך 444 החלטות, אצל 52 שמאים מכריעים
0.75המקדם החציוני ב-2,079 החלטות, כחמש שנות דחייה
175החלטות שבהן נקבע מקדם 1.0, כלומר בלי דחייה

כמה שנים ובאיזה שיעור קבעו השמאים המכריעים?

ספרנו 3,004 שומות מכריעות שבהן השמאי המכריע קבע מספר לדחייה הכללית של הזכויות. את ההכרעות בדקנו מול לשון ההחלטה. בכל החלטה ספרנו ערך אחד לכל כמות, זה שהשמאי המכריע קבע. שנים, שיעור ומקדם נספרו בנפרד.

מה לא נספר:

  • דחייה לרכיב מסוים (מרתף, עליית גג, בריכה).
  • מקדם שמשלב במספר אחד דחייה ומושע (בעלות משותפת שלא חולקה, ולכן כל בעלים תלוי באחרים).
  • דחייה במצב הקודם, כלומר בשווי הנכס לפי התכנון שלפני התכנית.
תקופת הדחייה שנקבעההחלטות
עד שנה40
בין שנה וחצי לשנתיים68
בין שנתיים וחצי לשלוש101
בין 3.5 ל-5 שנים220
בין 5.5 ל-7 שנים141
בין 7.5 ל-10 שנים199
יותר מ-10 שנים304

החציון של 1,073 ההחלטות שבהן נקבעה תקופה בשנים הוא 7 שנים. הקבוצה של יותר מעשר שנים מנופחת בגלל דחייה לתום החיים הכלכליים של המבנה הקיים. בלעדיה נשארות 840 החלטות, עם חציון של 6 שנים.

מי שמסתכל על המקדם ולא על השנים רואה תמונה קצרה יותר: 0.75, כחמש שנים. ההסבר הסביר הוא ששמאים כותבים את מספר השנים במפורש בעיקר כשהדחייה ארוכה ושנויה במחלוקת.

שיעורי ההיוון שנקבעו:

  • שיעור של 6%: ב-337 החלטות.
  • בין 5% ל-5.75%: ב-58 החלטות.
  • בין 6.25% ל-7%: ב-28 החלטות.
  • יותר מ-7%: ב-16 החלטות.
  • פחות מ-5%: ב-5 החלטות.

שיעור של 5% שכיח בעיקר בהחלטות הישנות. בין 2010 ל-2015 הוא נקבע ב-21 מתוך 71 החלטות.

לפי סוג המקרה

כדי לראות מה מזיז את המספר, סיווגנו את ההחלטות לפי המילים שמופיעות בנימוק של ההכרעה עצמה. זה סיווג אוטומטי, לא קריאה של כל החלטה. החלטה אחת יכולה להיכלל ביותר מקבוצה אחת.

כך מתרגמים מקדם לשנים, בשיעור של 6%:

  • מקדם 0.558 שקול לעשר שנים.
  • מקדם 0.67 שקול לשבע שנים.
  • מקדם 0.78 שקול לארבע שנים וקצת.
מה מוזכר בנימוקהחלטותשנים (חציון)מקדם (חציון)
דחייה לתום החיים הכלכליים של המבנה44215 (233 החלטות)0.475 (268)
תכנית הרובעים בתל אביב (תא/3616א, תא/3729א)9410 (41)0.558 (69)
הסכמת בעלים, ריבוי בעלים, מושע5867 (218)0.71 (447)
התחדשות עירונית (פינוי בינוי, תמ"א 38)2677 (118)0.67 (189)
הכנת תכנית מפורטת או איחוד וחלוקה5015 (143)0.78 (409)
הסכם חתום או חתימות583.75 (32)0.79 (41)
הזמן עד הוצאת היתר1033.5 (35)0.845 (72)

שתי הערות על הספירה:

  • הרובעים בתל אביב. 91 מתוך 94 ההחלטות על הרובעים הן מתל אביב. שני שמאים מכריעים נתנו 65 מהן: בועז קוט (41) וארז כהן (24).
  • נת"ע ורכבת. רק 23 החלטות מזכירות בנימוק הדחייה את נת"ע (נתיבי תחבורה עירוניים, החברה הממשלתית שמקימה את מערכת הסעת ההמונים בגוש דן), רכבת או מטרו. זה מעט מדי להתפלגות.

תל אביב, 2025: כ-19 שנים לדירה ברובע 3

שומה מכרעת · יעקב הלוי · ועדה מקומית תל אביב-יפו · 23.7.2025 · גוש 6214 חלקה 481

המחלוקת. מכר של דירה בבניין משנת 1950. המועד הקובע, כלומר היום שלפיו מעריכים את ההשבחה, הוא אישור תכנית תא/3616א, 24.1.2018.

שמאי הוועדה קבע מקדם דחייה של 0.705, שש שנים ב-6%. שמאית המבקש טענה שאין השבחה כלל. לחלופין הפנתה להחלטות שבהן נקבעו בין 10 ל-29 שנות דחייה.

ההכרעה. השמאי ביקש מהוועדה המקומית נתונים על מספר ההיתרים והבקשות בכל רובע, מכוח תכנית הרובעים ומכוח תמ"א 38. תמ"א 38 היא תכנית ארצית שנותנת זכויות בנייה תמורת חיזוק בניינים ישנים מפני רעידות אדמה. הוועדה השיבה שאינה יכולה לאתר את הנתונים, והשמאי עבר לדוח ההתחדשות העירונית של הרשות הממשלתית.

לפי הדוח, מספר הבקשות להיתר בתל אביב לא עלה אחרי אישור התכנית, ובין 2017 ל-2019 הוא ירד (447, 422, 310). מהיחס בין ההיתרים והבקשות למספר יחידות הדיור ברובעים 3 ו-4, השמאי גזר נקודת מוצא של 15.6 שנים.

אחר כך הוסיף שנים בגלל הבניין עצמו: 16 תתי חלקות ו-15 בעלים, בלי מעלית, בלי חניה, בלי הצמדות, וחריגות בנייה על הגג. הנימוק לתוספת הוא שהבניינים הקלים כבר מומשו.

דרכו של עולם הוא, שמה שהיה קל למימוש בוצע

התוצאה. דחייה כוללת של כ-19 שנים ב-6%, ומקדם 0.326 במקום 0.705 של הוועדה. המקדם הופעל על ההשבחה בלבד. באותו יום נתן השמאי החלטה נוספת באותה חלקה.

להחלטה המלאה (הדיון בדחייה בעמודים 35 עד 39)

תל אביב, 2024: שלוש שנים ברובע 4, ומכר מול היתר

שומה מכרעת · בועז קוט · ועדה מקומית תל אביב-יפו · 3.12.2024 · גוש 6212 חלקה 1247

המחלוקת. מכר של דירה אחת מתוך 26, בבניין בן שלוש קומות ושני אגפים ברחוב לואי מרשל. המועד הקובע הוא אישור תכנית תא/3729א, 17.6.2018. לבניין אושרה ב-2021 בקשה להיתר להריסה ולבניין חדש של 36 יחידות.

שמאי הוועדה לא חישב דחייה כלל, והניח פרויקט הריסה ובנייה לפי הבקשה להיתר. שמאי המבקש הביא דחייה בשני מצבי התכנון, לפני התכנית ואחריה. הוא הוסיף גם שווי שימוש ביניים, כלומר את השווי של השימוש במבנה הקיים עד הבנייה.

ההכרעה. השמאי קבע שיש לשים את עצמו במועד הקובע בלבד. באותו מועד לא הייתה מגבלה פיזית או תכנונית שמצדיקה דחייה. מה שנשאר הוא המגבלה הקניינית: בעל דירה אחת תלוי בכל האחרים. כאן הוא הבחין בין שני מצבים.

במקרה כזה של מכר דירה יש להביא בחשבון מרכיב של דחיה ממושכת וזאת בשונה ממקרה של בבקשה להיתר בניה להריסת כל יחידות הדיור בבניין הקיים והקמתו מחדש

בבקשה להיתר לכל הבניין, כתב, הבעלים פועלים כנישום אחד, ומרכיב המושע כמעט אינו קיים. במכר של דירה בודדת יש דחייה.

מול זה הוא שקל שני דברים:

  • הזכויות בתכנית גדולות, ולכן סביר שהבעלים יפעלו לממש אותן.
  • הערות אזהרה לפרויקט נרשמו בבניין ב-2020 וב-2021, "גם אם בדיעבד".

הוא ציין גם ששמאי הוועדה עצמו הביא 7 שנים (מקדם 0.67) במכר קודם באותו בניין. לדבריו, בשומות הוועדה בסביבה מקובלות 8 עד 10 שנים.

התוצאה. 3 שנות דחייה לזכויות תכנית הרובע, ו-8 שנים לתמ"א 38 חיזוק במצב הקודם, כמו בהחלטה קודמת שלו באותו בניין.

להחלטה המלאה (עמודים 25 עד 26)

שתי ההחלטות עוסקות באותו סוג עסקה: מכר דירה בבניין ישן ברובעים של תל אביב, בפער של כחצי שנה. ההבדל ביניהן הוא בעיקר בשיטה. יעקב הלוי יצא מנתונים סטטיסטיים על קצב המימוש בעיר, והוסיף עליהם. בועז קוט יצא מהבניין עצמו ומהסיכוי שבעליו יתארגנו.

מה מאריך את הדחייה?

הסכמה של כל הבעלים

זה הנימוק שחוזר הכי הרבה. בתוכו יש מחלוקת פתוחה בין השמאים המכריעים: האם תכנית הרובע מקצרת את הדחייה ביחס לתמ"א 38, או מאריכה אותה.

  • ארז כהן, 2019: הרובע מקצר. הוא קבע שתכנית הרובע מקצרת: 7.5 שנים ב-6%, מול 8 שנים ב-7% לתמ"א 38. הנימוק: התכנית אינה מחייבת פרסום לפי סעיף 149, ומגדילה את הוודאות.
  • בועז קוט, 2024: הרובע מאריך. בבניין של 18 יחידות בלי מעלית הוא נתן 9 שנים לתמ"א 38 ו-10 שנים לתכנית רובע 3. הסיבה: תמ"א 38 מסתפקת בהסכמה של 66.6% מהבעלים, ותכנית הרובע דורשת את כולם.
  • ארז כהן, 2022: דחייה ארוכה יותר. בחלקה שבה נתן בעבר 8 ו-7.5 שנים, הוא קבע 12 שנים לשתי התכניות. הוא האריך את הדחייה בעקבות החלטת ועדת הערר בעניין לויתן.

גם מחוץ לתל אביב: בירושלים יגאל יוסף קבע 10 שנים לבניין של 77 דירות, ודחה את 4 השנים של הוועדה. לפי נספח הבינוי, ל-9 דירות לא הייתה תוספת כלל. ל-32 דירות הייתה תוספת של יותר מ-30%, ולחלקן יותר מ-80%. עם פערים כאלה, כתב, קשה לקבל הסכמה של כולם.

מבנה קיים שממשיך לשמש

כשאפשר לממש את הזכויות החדשות רק אחרי הריסת המבנה, חלק מהשמאים דוחים אותן לתום חייו הכלכליים. כלומר, עד שהמבנה הקיים יגיע לסוף אורך החיים שמייחסים לו. זו הקבוצה עם הדחיות הארוכות ביותר: חציון של 15 שנים ב-233 החלטות.

בפתח תקווה (2026) הבית היה בן כ-31 שנים, ובשומות המכריעות שהוזכרו בתיק הונח בדרך כלל אורך חיים של 45 שנים. יגאל יוסף קבע 13 שנות דחייה ומקדם 0.47 לזכויות המרתף. באותה החלטה לא נתן שום דחייה לעליית הגג, כי אפשר לבנות אותה בלי להרוס את הבית.

תלות בשכנים ובתשתית

היקף הפרויקט

בחדרה (2023) לילך בן פורת קבעה 10 שנים לפינוי בינוי של 198 יחידות לכ-1,100. פינוי בינוי הוא הריסה של בניינים ישנים ובנייה של בניינים חדשים במקומם. הסיבה לדחייה: הפיתוח של המתחם החדש תלוי בעירייה, ועוד לא התחיל.

היא הבהירה שהדחייה נמדדת עד קבלת היתר, ולא עד אכלוס. הסיבה: המצב החדש (שווי הנכס לפי התכנון שאחרי התכנית) הוערך כזכויות, ולא כדירות גמורות. לדבריה, ההפרש בין שתי הגישות הוא שנתיים וחצי עד שלוש.

מה מקצר את הדחייה?

תכנית מפורטת שאינה מורכבת

כשהזכויות מותנות רק בתכנית מפורטת או באיחוד וחלוקה, הדחייה קצרה מהממוצע: חציון של 5 שנים ומקדם 0.78. תכנית מפורטת קובעת את הפרטים שדרושים כדי להוציא היתר. איחוד וחלוקה הוא תכנית שמאחדת חלקות ומחלקת אותן מחדש בין הבעלים.

  • דרום השרון (2022). ארז כהן קבע מקדם 0.80 לנחלות בתכנית שד/1000, על בסיס שנתיים בלבד לאישור תכנית מפורטת שאינה מורכבת, כולל ההיטל הצפוי.
  • רמת השרון (2025). גיל הרצברג, כשמאי מייעץ, פיצל 6 שנים: שנתיים עד תכנית איחוד וחלוקה, ו-4 שנים לשלביות ולהתארגנות הבעלים.

תנאים שאפשר למלא במקביל להיתר

תנאי בתכנית אינו מאריך את הדחייה אם ממלאים אותו ממילא בזמן הרישוי.

חתימות ובקשה להיתר

בהחלטות שבנימוק שלהן מוזכר הסכם חתום, החציון הוא 3.75 שנים. בהוד השרון (2026) יעקב הלוי דחה מקדם 0.92 למושע. המועד הקובע היה הבקשה להיתר עצמה. כבר היו חתימות של הדיירים מול היזם, והיזם הגיש את הבקשה.

האם מפעילים דחייה כשהמימוש הוא בהיתר בנייה?

זו השאלה שעולה הכי הרבה בשטח. בהחלטות שקראנו, התשובה תלויה במה שהמועד הקובע מודד.

כשהאירוע המשביח הוא ההיתר עצמו. במקרים האלה המועד הקובע הוא אישור ההיתר או הבקשה:

  • הקלה, כלומר אישור של הוועדה לחרוג מהוראות התכנית, למשל בקו בניין או בגובה.
  • שימוש חורג, כלומר היתר להשתמש בנכס לשימוש שהתכנית לא מתירה.
  • זכויות מכוח תמ"א 38.
  • חלק מהתכניות.

בפלורנטין (2026) שמאי המבקש ביקש 3 שנים לזמן שבין החלטת הוועדה לחתימת ההיתר. הוא הציג את תיאומי פיקוד העורף, ההידרולוגיה ואיכות הסביבה. יהודה פלד דחה את הבקשה לפי סעיף 4(7) לתוספת השלישית: השומה נערכת ליום אישור ההקלה.

על העיכובים כתב שהם "ממילא אין מקומם להתברר בהליך של היטל השבחה". כך גם ההחלטה מהוד השרון שהוזכרה למעלה.

כשהתכנית קודמת להיתר. ברמת גן (2025) אלי כהן כבר נתן לתכנית 5 שנות דחייה לפיתוח ולסלילת כבישים, מ-28.12.2017 עד 28.12.2022. אחר כך הגיע היתר הבנייה, והמועד הקובע היה 24.10.2023. הפעם הוא לא הוסיף דחייה: המימוש בדרך של היתר, והזכויות היו זמינות במועד הקובע.

ברובעים של תל אביב. כאן המועד הקובע הוא אישור התכנית, והשאלה היא מה ידע קונה ביום הזה. בועז קוט הבחין, כמו שראינו, בין מכר של דירה בודדת לבין בקשה להיתר לכל הבניין, שבה אין כמעט דחייה בגלל מושע.

יגאל יוסף כתב בירושלים שאת תקופת הדחייה יש לקבוע לפי המידע שהיה במועד הקובע, ולא לפי מה שקרה אחריו. כלומר, העובדה שבסוף הוצא היתר אינה מבטלת לבדה את הדחייה שהייתה צפויה ביום אישור התכנית. ועדיין, בועז קוט נעזר בהערות אזהרה שנרשמו אחרי המועד הקובע, כחיזוק לדחייה קצרה.

האם המתנה לנת"ע, לרכבת או לתשתית מאריכה את הדחייה?

בהרצליה (2026) שמאי המבקשת ביקש 3 שנות דחייה, בין השאר בגלל התנאי בתכנית לתחילת עבודות הקו הירוק. יגאל יוסף בדק בעצמו את לוח הזמנים:

  • ב-2019 פורסמה ההודעה על כוונת נת"ע לרכוש את הקרקע.
  • בדצמבר 2019 נת"ע הגישה בקשה להיתר, וב-2020 קיבלה אותו.
  • בתצלומי אוויר מ-2021 כבר רואים עבודות.
  • במאי 2021 ניתן צו התחלת עבודה.

הוא לא נתן דחייה, כי את שאר התנאים אפשר להסדיר עד קבלת ההיתר.

מול זה, בקריית אונו ניתנו 15 שנים לזכויות שמותנות בהסעת המונים. בתל אביב נקבע 0.8 למגרשים שממתינים גם לאיחוד וחלוקה וגם לתיאום עם נת"ע. מה שהבדיל בין המקרים הוא אם המימוש תלוי בפרויקט התשתית עצמו, או רק בתיאום שנעשה בזמן הרישוי.

מתי שיעור ההיוון גבוה מ-6%?

שיעור של 6% נקבע ב-76% מההחלטות, ו-52 שמאים מכריעים שונים קבעו אותו לפחות פעם אחת. שמאים מכריעים העלו אותו כשרצו לבטא סיכון בלי לשנות את מספר השנים. שתי דוגמאות:

  • ארז כהן. הוא קבע 7% לתמ"א 38 במצב הקודם, בגלל אי הוודאות לזכויות התמ"א.
  • ארנון גולדברג. הוא העלה מ-6% ל-7% בבניין של 22 יחידות, כי הריסת מחצית הבניין מחייבת תיאום הנדסי עם המחצית השנייה. זאת אף שעל 6 שנות הדחייה לא הייתה מחלוקת.

על מה מפעילים את המקדם: על ההשבחה או על כל המצב החדש?

גם אחרי שמסכימים על השנים, נשארת שאלה שמשנה את התוצאה: האם מהוונים את כל שווי המצב החדש, או רק את ההשבחה.

בירושלים (2025) רינת וייס רביב כתבה שיש להפעיל את מקדם הדחייה על ההשבחה, כי עד המימוש הבעלים ממשיכים ליהנות מהמבנה הקיים. לדעתה, דחייה של מלוא המצב החדש מתאימה למגרש ריק. כך נהג גם יעקב הלוי בהחלטה מרובע 3.

שאלה קרובה היא שווי שימוש הביניים בתקופת הדחייה. לפי פסק הדין בעניין טבצ'ניק, אין להוסיף אותו לשווי המצב החדש. בועז קוט ראה את פסק הדין הזה כרלוונטי גם לפרויקט הריסה ובנייה ברובעים. ארנון גולדברג בחולון כן הכניס את תרומת המבנה בתקופת הדחייה, והבחין את המקרה מעניין טבצ'ניק.

איך לבסס מקדם דחייה בשומה או בהשגה?

מההחלטות עולה מה משכנע שמאי מכריע.

  1. תארו את הבניין ואת הבעלות. מספר הדירות והבעלים, רישום כבית משותף, הצמדות, מעלית, חניה, חריגות בנייה. את הפרטים האלה השמאים מונים בנימוק, בדחייה קצרה ובארוכה.
  2. הראו מה נדרש מכל בעל זכות. כשהתוספות אינן שוויוניות, או כשהתכנית דורשת את כל הבעלים, זה נימוק לדחייה ארוכה. חתימות מול יזם הן נימוק לקצרה.
  3. הפרידו בין תנאי שמעכב לתנאי שרץ במקביל להיתר. תיאום, תכנית עיצוב או סקר קרקע בדרך כלל לא הוסיפו דחייה. תלות בתשתית שעוד לא נבנתה, או בחלקה שכנה, כן הוסיפה.
  4. בדקו מה המועד הקובע מודד. אם זה ההיתר או ההקלה, זמן הרישוי עצמו לא הוכר כדחייה בהחלטות שקראנו.
  5. הביאו נתונים, לא רק תקופה. נתוני היתרים ובקשות, צו התחלת עבודה, פרסומים ברשומות. בהחלטות הארוכה והקצרה ביותר שקראנו, השמאי הלך ובדק את הנתונים בעצמו.
  6. אמרו על מה מופעל המקדם. על ההשבחה או על כל המצב החדש, ואם יש שווי שימוש ביניים. ההבדל גדול לפעמים מהוויכוח על השנים.

ההכרעות שנקראו

בטבלה 20 השומות המכריעות שקראנו לעומק, מהחדשה לישנה. זה מבחר, לא כל ההחלטות בנושא. שתיים מהן ניתנו על ידי שמאי מייעץ בהליך בוועדת ערר, וזה מצוין ליד שמו. "מועד קובע" מופיע רק כשראינו אותו במפורש בעמוד שנקרא.

תאריך ההחלטהשמאי מכריעועדה מקומיתגוש/חלקהמועד קובעמה נקבעבקצרה
21.7.2026אורית גלןירושלים30412/72אין דחייהנדחה מקדם 0.94 למורכבות. אין בתכנית הוראה מגבילה, והבנייה בהינף אחד לכל יח"ד בנפרד. להחלטה
17.5.2026יעקב הלויהדרים הוד השרון6455/767אין דחייההמועד הקובע הוא הבקשה להיתר, ויש חתימות דיירים מול היזם. נדחה מקדם 0.92 למושע. להחלטה
2.3.2026יהודה פלדתל אביב-יפו7425/1117.8.2022אין דחייההקלות בהיתר. נדחתה דחייה של 3 שנים לזמן הפקת ההיתר: השומה ליום אישור ההקלה. להחלטה
1.2.2026יגאל יוסףהרצליה6592/80אין דחייהנדחו 3 שנים בגלל תנאי הקו הירוק של נת"ע: עבודות התשתית החלו, והתנאים מוסדרים עד להיתר. להחלטה
1.2.2026יגאל יוסףפתח תקוה6371/37513 שנים (0.47) למרתף; אפס לעליית גגהמרתף נדחה לתום החיים הכלכליים של הבית. עליית הגג אפשרית בלי להרוס, ולכן בלי דחייה. להחלטה
17.9.2025גיל הרצברג (שמאי מייעץ)רמת השרון6551/3786 שנים, 6%שנתיים עד תכנית איחוד וחלוקה ועוד 4 שנים לשלביות ולהתארגנות הבעלים. להחלטה
20.8.2025ארנון גולדברגתל אביב-יפו6212/4386 שנים, 7%הדחייה הוסכמה. השיעור הועלה ל-7% כי הריסת מחצית הבניין מחייבת תיאום עם המחצית השנייה. להחלטה
23.7.2025יעקב הלויתל אביב-יפו6214/48124.1.20180.326 (כ-19 שנים, 6%)מכר דירה, תכנית רובע 3. נקודת מוצא של 15.6 שנים מנתוני היתרים ברובעים 3 ו-4, ועוד תוספת לבניין. להחלטה
4.6.2025רינת וייס רביבירושלים30435/14710 שנים במגרש 2המקדם מופעל על ההשבחה בלבד, כי הבעלים ממשיכים ליהנות מהמבנים. דחיית מלוא המצב החדש רק במגרש ריק. להחלטה
30.4.2025אלי כהןרמת גן6233/21224.10.2023אין דחייה נוספתמימוש בדרך של היתר, והזכויות זמינות במועד הקובע. 5 השנים שנקבעו לתכנית כבר חלפו. להחלטה
3.12.2024בועז קוטתל אביב-יפו6212/124717.6.20183 שנים (רובע 4); 8 שנים (תמ"א 38)הבחנה בין מכר דירה בודדת, שבו יש דחייה ממושכת, לבין בקשה להיתר לכל הבניין. להחלטה
30.8.2024בועז קוטתל אביב-יפו6215/2600.558 (10 שנים) רובע 3; 0.592 (9 שנים) תמ"א 3818 יחידות, בלי מעלית, בלי הצמדות. תכנית הרובע דורשת הסכמת כל הבעלים. להחלטה
15.7.2024שלומי יפהקרית אונו6178/3260.665 (7 שנים); 0.417 (15 שנים)7 שנים לזכויות שמותנות בתכנית מפורטת, 15 שנים לזכויות שמותנות במערכת להסעת המונים. להחלטה
29.11.2023ארנון גולדברגחולון6019/27310 שניםמימוש בחלקה לבדה אינו מעשי. דחייה להתארגנות של כל החלקות ברחוב יחד, בתכנית ח/619. להחלטה
31.5.2023יגאל יוסףירושלים30647/610 שנים77 דירות עם תוספות שונות מאוד בהיקפן ותנאי של בנייה בהינף אחד. נדחו 4 השנים של הוועדה. להחלטה
19.4.2023בועז קוט (שמאי מייעץ)תל אביב-יפו6926/19אפס; 0.8 (כ-4 שנים) בשני מגרשיםמגרשים בתכנית מפורטת בלי דחייה. שני מגרשים שממתינים לאיחוד וחלוקה ולתיאום עם נת"ע: 0.8. להחלטה
7.2.2023לילך בן פורתחדרה10572/37110 שניםפינוי בינוי: 198 יח"ד ל-1,100. הדחייה עד היתר ולא עד אכלוס, כי המצב החדש הוערך כזכויות. להחלטה
27.10.2022ארז כהןתל אביב-יפו6214/28012 שנים, 6%בשומה קודמת באותה חלקה: 8 ו-7.5 שנים. הוארך בעקבות החלטת ועדת הערר בעניין לויתן. להחלטה
8.2.2022ארז כהןדרום השרון6842/430.80 (שנתיים)תכנית שד/1000 מחייבת תכנית מפורטת, שאינה מורכבת. המקדם כולל גם את ההיטל הצפוי. להחלטה
8.9.2019ארז כהןתל אביב-יפו6212/4307.5 שנים, 6% (תא/3616א); 8 שנים, 7% (תמ"א 38)תכנית הרובע קיצרה את הדחייה כי אינה מחייבת פרסום לפי סעיף 149, והקטינה את אי הוודאות. להחלטה

שאלות נפוצות

מה שיעור ההיוון המקובל למקדם דחייה בהיטל השבחה?

השיעור המקובל הוא 6%. כך ב-337 מתוך 444 שומות מכריעות שבהן בדקנו את השיעור מול ההחלטה, וב-82% מההחלטות מאז 2016. שיעור של 5% מופיע בעיקר בהחלטות ישנות. שיעור של 7% נקבע כשהשמאי רצה לבטא סיכון נוסף.

כמה שנות דחייה מקובלות בהיטל השבחה?

המקדם החציוני הוא 0.75, כחמש שנים ב-6%. בחצי האמצעי של ההחלטות הדחייה בין 3 ל-10 שנים. ברובעים של תל אביב החציון כעשר שנים, ובתכניות שמחייבות רק תכנית מפורטת כחמש שנים. בדחייה לתום החיים הכלכליים של מבנה קיים החציון כ-15 שנים.

האם מפעילים מקדם דחייה כשהמימוש הוא בהיתר בנייה?

כשהמועד הקובע הוא ההיתר או ההקלה, בהחלטות שקראנו לא הוכרה דחייה לזמן הוצאת ההיתר. כשהמועד הקובע הוא אישור תכנית שמומשה אחר כך בהיתר, הדחייה נקבעת לפי מה שהיה צפוי ביום אישור התכנית. בועז קוט הבחין בין מכר של דירה בודדת, שבו יש דחייה ממושכת, לבין בקשה להיתר לכל הבניין. בבקשה כזו מרכיב המושע כמעט אינו קיים.

האם המתנה לנת"ע או לרכבת הקלה מצדיקה דחייה?

זה תלוי בשאלה אם המימוש תלוי בפרויקט עצמו. בקריית אונו ניתנו 15 שנים לזכויות שמותנות בהסעת המונים. בהרצליה לא ניתנה דחייה, כי עבודות הקו הירוק כבר התחילו, ואת התנאים אפשר היה להסדיר עד ההיתר.

הדחייה בתכנית הרובעים ארוכה או קצרה מזו של תמ"א 38?

אין עמדה אחת. ארז כהן קבע ב-2019 שתכנית הרובע מקצרת, כי אינה מחייבת פרסום לפי סעיף 149. בועז קוט קבע שהיא מאריכה בשנה, כי היא דורשת הסכמה של כל הבעלים ולא של 66.6%. בחלק מההחלטות נקבעה אותה תקופה לשתיהן.


איך נכתב המאמר. במאגר 14,376 שומות מכריעות מזכירות מקדם דחייה, תקופת דחייה או דחייה למימוש. ב-4,490 מהן יש הכרעה בשאלת הדחייה שבדקנו מול לשון ההחלטה. ב-3,004 מהן נקבע מספר לדחייה הכללית של הזכויות.

ההתפלגויות מבוססות על ההכרעות האלה, ערך אחד להחלטה לכל כמות, ולא על טענות הצדדים. הסיווג לפי סוג המקרה נעשה אוטומטית לפי מילים בנימוק ההכרעה, ולא בקריאה של כל החלטה. קראנו לעומק 20 החלטות, וכל מקרה שמתואר בגוף המאמר נבדק מול עמוד ההחלטה.

החלטות של ועדות ערר ובתי משפט אינן במאגר, ולכן לא בדקנו אם הכרעות שהובאו כאן שונו בערכאה שמעל. המאמר מתאר הכרעות שניתנו, והוא אינו שומה ואינו ייעוץ שמאי או משפטי לנכס מסוים. כך עובדים עם המאגר.

רוצים את הנתונים על התיק שלכם?שאלו את מכריע. כל הכרעה עם ציטוט וקישור לעמוד המקור.
